【资讯】投资110亿!从甲醇到高端化学品实现“补链、强链、延链”发展

发表时间:2025-08-12 08:52 来源:中国化工报

  从陕西延长石油榆林煤化有限公司获悉,该公司全力以赴加快50万吨/年甲醇制乙醇项目建设,预计年底建成投产后,延长石油集团将在榆林形成国内最大的百万吨煤基乙醇生产基地。同时,乙醇醋酸下游产品项目齐头并进,前期准备工作也在有序推进。


  甲醇制乙醇及乙醇醋酸下游产品项目是榆林煤化公司立足现有甲醇、醋酸产品资源,践行“补链、强链、延链”发展思路实施的甲醇醋酸深加工的两个子项目,位于榆横工业区,总投资约110亿元。项目利用煤制甲醇、乙醇、醋酸等生产醋酸乙烯、超高分子量聚乙烯、乙烯基油、α-烯烃和聚烯烃弹性体(POE)等,打造煤基高端精细煤化工新材料示范基地。
  负责项目建设的凯越煤化公司党总支书记、项目建设指挥部指挥乔祝海告诉记者,50万吨/年甲醇制乙醇项目与延长石油榆神能化公司的同类项目一样,采用中国科学院大连化学物理研究所开发的二甲醚羰基化加氢合成工艺技术。去年6月开工以来,他们克服各种困难,从细节入手加强工程管理,对照任务节点进度分解到天、责任到人;将安全、质量管理贯穿施工全过程,并创新采取“第四方”抽查检测方式严格管控。

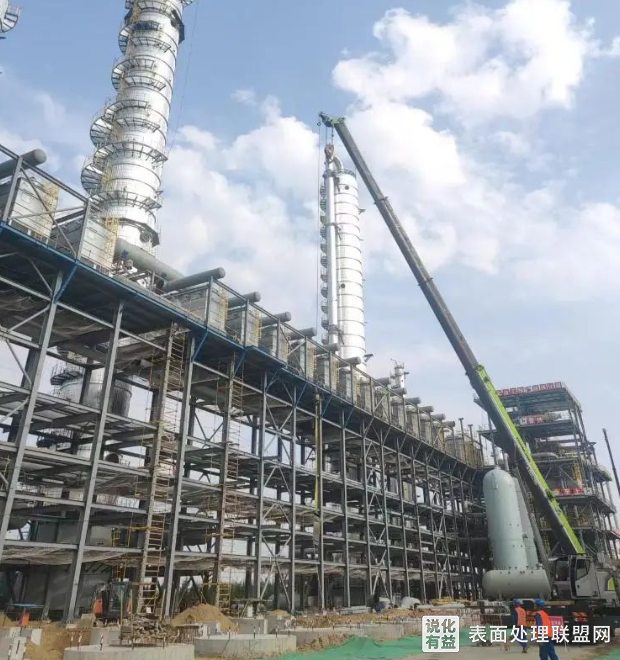

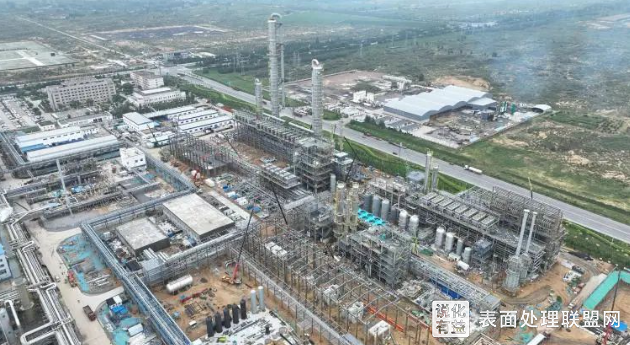

  截至7月底,土建工程已进入收尾阶段,设备安装完成工程总量的78%,钢结构安装完成95%,工艺管道安装完成35%,总体进度完成约80%。预计设备、管道、仪表和电气安装调试10月底完成,具备中交条件,确保11月底联动试车、12月底产出合格产品。乙醇醋酸下游产品项目主要建设30万吨/年醋酸乙烯、3万吨/年超高分子量聚乙烯、5万吨/年乙烯基油、5万吨/年α-烯烃和10万吨/年POE装置,均采用国内先进技术。目前场平及厂前区桩基施工基本完成,专利技术交流和EPC招标正在推进。该项目分两个阶段实施建设,其中,醋酸乙烯和超高分子量聚乙烯装置及配套公辅工程预计2026年底建成中交,乙烯基油、α-烯烃和POE装置2027年底建成中交,形成“在建一批、推动一批、储备一批”的发展局面。

  据介绍,榆林煤化及其所属的凯越煤化公司现有年产能甲醇60万吨、醋酸40万吨,两个厂区相距约1000米,为甲醇制乙醇及乙醇醋酸下游产品项目提供原料来源。同时,充分利用既有公用工程的富余量互联互通,不再新建锅炉和气化装置。项目全部建成后,3个新旧装置不但物理空间连成一片,而且现有原料全部吃干榨净,可实现柔性生产操作,产品方案灵活调整,形成上下游产业链协同。
  榆林煤化公司党委书记、执行董事韩磊表示,项目建设是企业转型发展的“生命线”,下半年要聚焦甲醇制乙醇项目年底建成投运、乙醇醋酸下游项目完成年度投资、其他项目按计划推进的既定目标,以“时不我待、只争朝夕”的紧迫感抓推进、促落地,以“节点管控”倒逼建设进度,以“合规先行”保障手续落地,以“精细筹备”筑牢投产基础,推进项目建设实现新突破。
